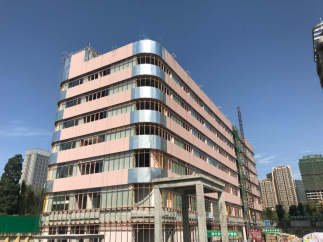

锦江院区二期工程项目建设进展简讯 (八十九) 2020-11-02 基建办公室 余谦 余谦 分享: 1、施工进度1)住院楼:4-6层抹灰完成;除1层、屋面所有二次结构完成;屋面砖砌体完成50%;大屋面刚性层混凝土浇筑完成2)后勤楼:栏杆安装完成90%,楼梯梯步砖粘贴完成90%,井砂浆地坪完成。3)地下室:收边收口,设备间地坪浇筑完成2、设计进度1)标识点位。3、商务进度1)10月形象进度及产值2)设计费4、外联进度无。5、安全文明施工1)检查1次,发现安全隐患5处,整改完5处2)复工进场工人安全技术交底
