锦江院区一期工程项目建设进展简讯 (七十二)

2017年3月27日至2017年4月2日施工进展情况如下:

一、进度完成情况:

(1)土建

地下室负二层高低压配电房施工完成100%,地下室负二层地坪(除耐磨地坪区域)浇筑施工完成100%,地下室负二层设备机房施工完成25%,地下室负二层机房新增设备基础施工完成60%。E3区紫罗兰层顶板防水保护层施工完成100%,化粪池筏板钢筋绑扎施工完成100%,筏板混凝土浇筑施工完成100%,公共厕所施工完成20%。

(2)安装

三层风管移交二装,走道及厕所风口调整,接下支管,一层室配合二装调整风管,封板前最后一次保温工作,四层冷凝水配管完成90%,卧柜空调安装就位累计110台,医技楼正压风机内抹灰复核,跟随土建管道井吊洞进度调整套管,第5层净化区保温完成,负一层除机房外的综合支架制作安装及空调水管安装至80%,已到强电落地柜安装。门诊紫罗兰层排水主管完成90%,楼层不锈钢给水收边收口,紫罗兰层不锈钢给水管主管完成40%。

(3)精装修

1、医技楼油工:医技楼楼梯间腻子工基础全部完成,开始打磨墙顶面上乳胶漆。地下1层地下2层2号中庭自动扶梯处开始打磨墙面,开始上乳胶漆。

2、医技楼木工:2号中庭自动扶梯处横梁下口开始封板,3号室内通道前室包柱包管完成60%。3层窗帘盒收口完成,1层窗帘盒收口完成。1层卫生间洗手台封板完成,镜子基层完成。

3、医技楼瓦工:1层卫生间墙地砖,门槛石收尾完成,3层卫生间墙地砖门槛石收尾完成80%。4层卫生间地砖墙砖慢看是收尾完成。2层卫生间墙地砖门槛石收尾完成80%。

4、医技楼焊工:2,3,4层通道消防箱钢架基层焊接完成。3层通道转换层焊接完成80%。3层洗手台钢架基层焊接安装完成。2号中庭扶梯处横梁钢基层安装焊接完成90%。2号中庭栏杆立柱定位完成,预埋件完成安装70%。

5、医技楼干挂:一层石材完成90%。三层干挂石材开始。

6、医技楼矿棉板:一层吊顶龙骨安装完成80%。三层吊顶龙骨安装完成70%。楼梯前室吊顶完成50%。

7、医技楼铝板:2号中庭5楼自动扶梯五楼顶面铝板安装完成。侧面铝板开始安装,1号中庭扶梯面铝板基层焊接安装40%。铝扣板1层安装完成90%。

8、住院楼木工:窗帘盒1到15层与幕墙收口完成40%。

9、住院楼电梯间吊顶骨架7层8层完成80%。

10、住院楼瓦工:1到4层地面铺装完成80%。1到15层墙砖完成。

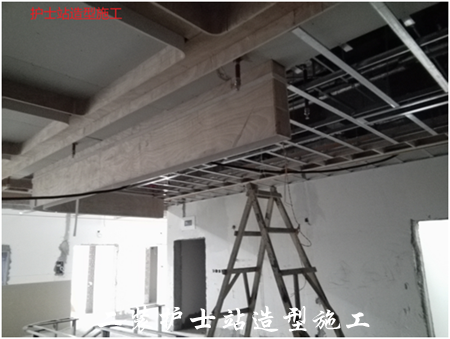

11、住院楼护士站焊接骨架1到15层全部完成。

12、住院楼铝扣板1到5层,7层8层15层打吊筋全部完成。

13、住院楼矿棉板1到15层吊筋打眼全部完成。1到3楼,7楼8楼15楼上主龙骨。

14、样板间全部完成。

(4)电梯

DT5~10号电梯完成90% ,DT22/27/29/31号电梯施工完成20%,DT1/2号电梯调试,DT18/19/24/28/35号电梯调试

(5)防水

1、3号天井防水施工

(6)净化装修

1、门急诊医技楼三层IVF风管吊装本周完成1000平米,墙面钢骨架本周完成至40%;墙面龙骨完成80%。

2、门急诊医技楼五层手术室风管吊装本周完成10间手术室内的送回风管安装;风管保温本周完成1000平米的保温钉安装、1000平米的保温棉安装;墙面龙骨、埃特板施工本周完成1000平米的埃特板安装。

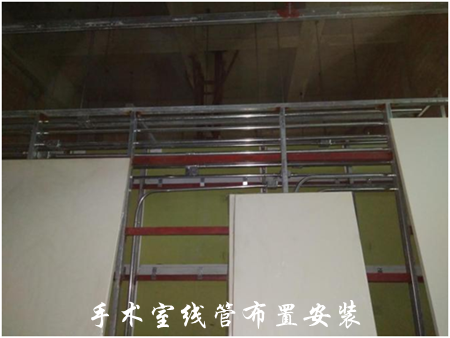

强电顶面配管本周完成80%的顶面线管配管,完成5间手术室的线管配管。弱电桥架本周完成剩余桥架安装及收尾;弱电墙面配管本周完成墙面线管配管及收尾;手术室骨架本周开始进行墙面电解钢板安装。(麻醉柜、器械柜、药品柜到货);手术室窗帘盒本周完成此区域的窗帘盒挡板。

3、住院楼四层CCU&PICU本周完成60%的保温棉安装。四层CCU&PICU弱电桥架本周完成剩余工作量;墙面埃特板施工本周完成200平米。

4、住院楼五层ICU风管保温本周完成400平米的保温棉安装。弱电桥架本周完成剩余工作量;窗帘盒挡板本周完成此工作;墙面埃特板施工本周完成600平米。

5、住院楼六层产科手术室:电解钢板骨架完成6间手术室骨架收尾工作(已完成该区域的工作面)。

6、住院楼十层NICU本周完成:500平米风管吊装;墙面龙骨施工本周完成收尾工作;窗帘盒挡板本周完成此工作;弱电桥架本周完成100米。

7、住院楼十三层走廊管道制作定位安装100%;走廊至房间支管安装完成100%。

8、住院楼十一楼走廊管道制作定位安装50%。

9、门诊管井地下二层至五层立管套管制作定位安装100%。

10、门诊管井地下二层至五层气体立管制作定位安装100%。

(7)幕墙工程

1、医技楼烤漆钢板全部到场,住院楼玻璃到场500㎡。(材料报审:镀铝锌钢板、岩棉、烤漆钢板、所有玻璃;)

2、医技楼东立面镀铝锌板安装完成95%,陶板安装完成40%。玻璃安装完成40%;西立面施工电梯口龙骨油漆完成,一层钢龙骨完成;施工电梯位置陶板挂件安装完成,陶板安装300㎡;铝板安转200㎡;C区南立面陶板安装完成85%,铝板安装30%;北立面幻彩铝板安装完成30%。(节后全部验收,一层东侧陶板安装完成40%;)

3、天井1-3#防火卷帘龙骨安装完成;4-6#1、2、5#天井玻璃龙骨安装完成。(未全部完成,混凝土挑板变工字钢改单未完成、导轨角钢未完成;)

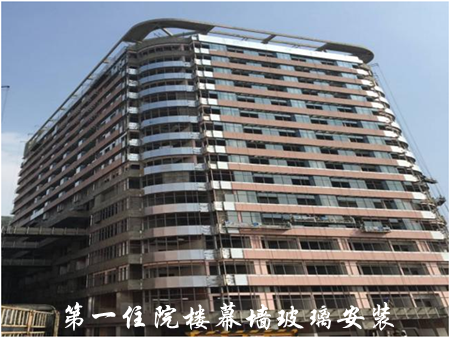

4、住院楼东立面陶板挂件安装完成。(因E3区地下室顶板防水及刚性层施工未安装)启动2-7层陶板安装。西立面陶板挂件安装完成。启动2-7层陶板安装。(2-7层陶板安装完成90%)南立面1、2层以上保温岩棉及镀锌板安装完成,陶板关键安装30%。北立面启动玻璃面层安装及1-7层外架搭设;连廊协调地面处理.

5、圆穹顶启动内层玻璃安装

(8)防火卷帘、防火门、超大防火门

二楼圆穹顶导轨安装

(9)总平

屋面种植土回填找平100%、管道施工完成100%、铺装施工完成50%,东区管网完成后基础找平、基层砂夹石回填及砼层浇筑。

二、上周六组织各参建单位对现场的安全文明施工进行了全面检查,发现A区基坑临边防护局部密目网掀开未及时恢复,医技楼一层天井局部临边防护缺失,密目网未封闭,医技楼一层二装班组加工场电源线凌乱,要求施工单位及时整改,楼层内施工班组存在使用多孔插座、长排插座的现象,部分开关箱没有防护门,住院楼东南角现场围栏缺失,管理单位应加强安全监督。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现A区地下室顶板和基坑内建渣、材料、杂物未清理干净,要求施工单位及时清理,。现场道路未及时冲洗干净,要求施工单位及时冲洗。总坪管网、化粪池的回填存在问题,要求施工单位采取措施,确保后期总坪沉降问题。(供稿 摄影 余谦)
