锦江院区一期工程项目建设进展简讯 (一百一十三)

2018年1月15日至2018年1月21日施工进展情况如下:

一、进度完成情况:

(1)土建

1、现场收尾工作

(2)安装

1、医技楼系统调试完成100%

2、住院楼系统调试完成100%

3、地下室系统调试完成100%

4、医技楼电气调试完成100%

5、住院楼电气调试完成100%

6、地下室电气调试完成100%

7、总坪调整井圈

(3)精装修

门诊:

气密门安装

医技楼一楼三楼遗漏高隔制作

住院楼:

气密门安装

紫罗兰层折叠门安装

(4)防水

1、14#楼梯南侧2、3层小屋面防水完成100%;

2、出地下室顶板22#楼梯屋面防水实施完成100%;

3、消防水池防水完成100%;

4、污水处理池顶板及内壁防水施工完成100%;

5、住院楼南侧坡道防水完成100%;

6、制氧站、门卫室花池防水100%;

7、天然气管道吊洞后水沟防水施工完成100%。

(5)净化装修

1、医技楼负一层

中心供应室      打胶(完成90%)

急诊手术是      收边收口(完成90%)

2、三层IVF     打胶(完成100%)

3、医技楼五层 打胶(完成10%)

4、住院楼四层 CCU&PICU     收边收口(完成100%)

5、住院楼五层 打胶(完成10%)

6、住院楼十层 NICU      收边收口(完成100%)

7、医技楼屋面

蒸汽加湿器管道(完成100%)

屋面风管保温(100%)

8、住院楼12层      穿刺室新增设备带安装100%

住院楼13层    穿刺室新增设备带安装100%

住院楼14层    穿刺室新增设备带安装60%

住院楼15层    穿刺室新增设备带安装60%

(6)幕墙工程

1、医技楼
医技楼补片玻璃及开启扇全部完成100%;

成龙路口层采光顶不锈钢水槽、铝板安装完成100%;

制氧站、污水处理池外墙窗到场并安装完成100%;

25#出楼梯间出地下室顶板外立面装饰陶板完成100%;

密闭空间立面及锅炉房大踏步顶棚涂料完成100%;

幕墙勒脚石材完成60%
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%;
北立面脚手架拆除全部完成100%;

住院楼收口铝板完成100%;

屋面女儿墙铝板打胶完成100%;

施工电梯位置玻璃、开启扇、铝板等全部完成100%;

幕墙勒脚石材完成60%
3、玻璃栏板完成95%;

4、出屋面机房、楼梯间外墙窗、百叶到场并安装完成100%。

5、所有机房外墙部分防火封堵100%

(7)防火卷帘、防火门、超大防火门

地下室防火卷帘安装完成100%,防火卷帘正式电调试完成100%,增补一樘防火卷帘完成50%;

防火门修复补漆完成80%、补货防火门安装完成100%,剩余补货木质防火门到场并安装完成100%,防火门顺序器安装100%,防火门顺序器调整80%,防火门周边打胶50%;

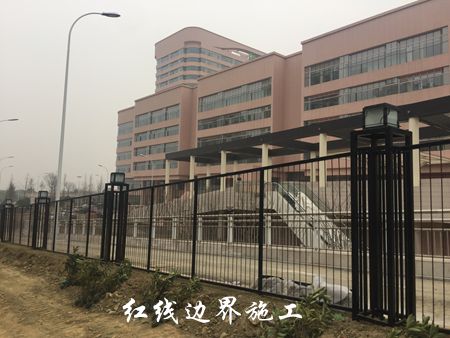

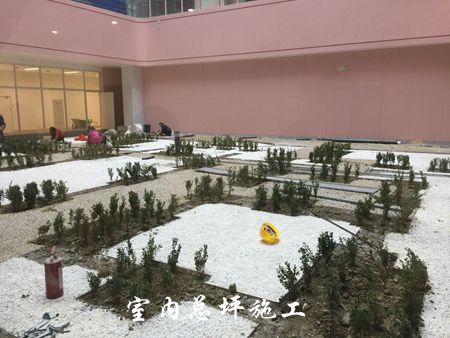

(8)总平

东区        灯具安装及收边收口

南区        围墙施工,出入口基层施工

西区        植草砖施工

北区        水沟施工、华西文化围墙施工,沥青施工,铺装施工,旱喷施工

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,现场周边围挡已拆除,工地现场处于开放状态,需加强安保工作,做好成品保护及现场防盗工作。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现总办公区无卫生保洁人员,生活垃圾未清运,现场围栏拆除后沿边存在垃圾未清理;现场四周部分裸土未完全覆盖,现场西南角乱堆放建筑垃圾未覆盖,东侧建筑垃圾堆场未打围未覆盖;针对初验检查发现的问题以及会议提出的问题,施工单位要明确整改并制作整改计划时间表,强弱电部分不影响质检验收部分,防火卷帘封堵存在质量缺陷,要求施工单位派人及时整改。(供稿摄影 余谦)
