2017年5月1日至2017年5月7日施工进展情况如下:
一、进度完成情况:
(1)土建

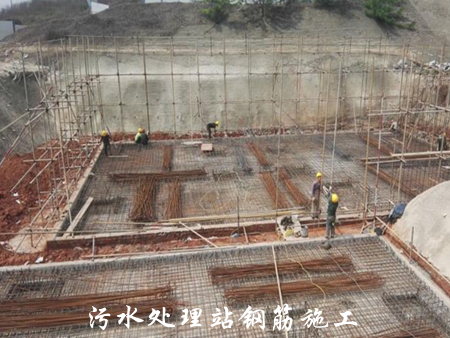

医技楼天井施工完成60%,地下室负二层设备机房施工完成60%,公共厕所施工完成65%,污水处理池筏板搭设模板完成100%。
(2)安装
四层风管及保温完成100%,五层风管安装完成70%,五层冷凝水配管完成50%,十、十一层室内风管保温完成50%。冷却水塔配管完成100%,地下室E区室内风管安装完成60%,一二三层电气穿线完成100%,电井桥架完成90%,排水灌水试验清漏堵漏。水表阀门安装施工,地下一层不锈钢给水管主管完成95%,西面总坪完成20%。
(3)精装修
门诊:
木工:墙头封堵完成15%;2号中庭5F石膏板封板完成80%;2号中庭挡水基层制作完成50%。
泥工:卫生间墙地砖收尾完成;紫罗兰层卫生间贴砖完成20%。
油工:医技楼二遍腻子完成100%;窗帘盒开始打沙完成10%;紫罗兰层二遍腻子完成20%。
铝板:2号中庭铝板4层完成,1号中庭5层铝板开始安装;1层圆弧铝板钢架完成70%。
栏杆:楼梯间栏杆完成30%;玻璃不锈钢栏杆完成60%(不含玻璃)
焊工:1层转换层焊接完成100%;5层转换层焊接完成100%。(完成)干挂:5层干挂完成70%(不含不能收口处);1层干挂完成80%(不含不能收口处)
住院楼:
瓦工:15楼14楼2楼4楼瓷砖收尾完成98%。
木工:窗帘盒幕墙收口已经移交的楼层幕墙已经施工完成的地方完成95%。
14层15层7层9层电梯吊顶完成100%
铝扣板12楼13楼层打吊筋上主龙骨边角完成25%。
矿棉板12楼13楼主龙骨完成90%。
楼梯间地砖施工30%。
(4)电梯
1、DT5~10号电梯完成100%
2、DT22/27/29/31号电梯施工完成50%
3、DT18/19/24/28/35号电梯调试
4、DT13/23/11/12电梯安装完成35%
(5)防水
1、住院楼屋面钢斜撑柱脚沥青油膏认价完成,本周材料进场,下周完成;
2、住院楼屋面华西预留洞口混凝土砂浆运输管道拆除,洞口处理未完成,防水无法施工;
3、住院楼屋面电梯机房东侧安装打穿楼板位置吊洞及防水施工,土建吊洞完成,防水修复未完成;
4、12层蹲便改座便位置第二道防水施工未完成,排水改管未完成;
东立面2#塔吊紫罗兰混凝土完成,安装建渣清理,华西未抽水完成,防水不具备条件;
紫罗兰层卫生间第二道防水完成30%,未完成,蹲便砌砖抹灰未完成。
(6)净化装修
医技楼:
1、三层IVF风管吊装本周完成200平米;风管吊装本周完成100平米;墙面钢骨架完成至80%;墙面龙骨完成200平米。

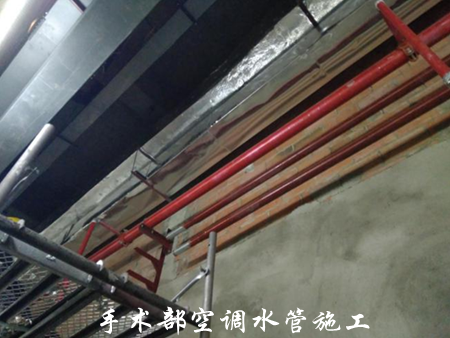

2、五层手术室风管吊装本周完成5间手术室内的送回风管安装;风管保温本周完成100平米的保温棉安装;强电顶面配管本周完成至90%的顶面线管配管;弱电顶面配管本周完成100米;手术室骨架本周完成5间手术室墙面电解钢板安装。手术室窗帘盒本周完成50米。
住院楼:
1、四层CCU&PICU风管保温本周完成至95%。
2、五层ICU风管保温本周完成100平米的保温棉安装;五层ICU弱电线管本周完成100米;窗帘盒挡板完成可施工区域。
3、六层产科手术室完成90%线管桥架。
4、十层NICU风管吊装本周完成50平米风管保温;墙面埃特板施工本周完成100平米;窗帘盒挡板本周完成可施工区域。不锈钢给水管本周完成50米;弱电桥架本周完成。
(7)幕墙工程
1、圆弧陶板到场完成,天井陶板到场2000平方,零星陶板到场1000平方。2、新增烤漆钢板到场共计500m2。3零星铝板到场1000m3、玻璃按照拆除吊篮节点和总控计划到场。主要是天井和零星玻璃

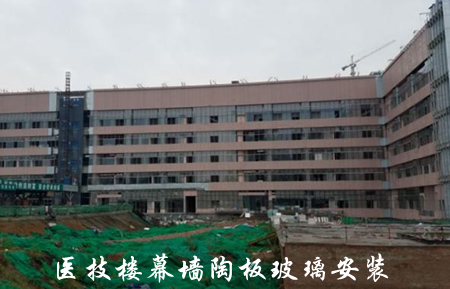

2、医技楼:
东立面吊顶打胶完成;收边收口陶板安装完成;条窗龙骨安装完成;圆弧陶板开始安装完成40%
C区南立面玻璃打胶完成;局部铝板调整完成;八角窗铝板安装完成;准备拆除吊篮
北立面烟道井挂件安装完成,陶板安装完成60%;收边收口陶板及铝板安装;局部吊篮拆除。
3、住院楼:
东立面屋顶层岩棉安装完成,镀锌板安装完成;玻璃安装完成8-15层
西立面屋面层龙骨安装完成;紫罗兰层玻璃安装完成
南立面剩余固定玻璃2-15层安装完成;铝板安装完成到80%;屋面层龙骨安装完成40%
北立面屋面层龙骨安装完成,局部架体进行改设;北立面8-15层铝板安装完成85%
西北、西南、东南圆弧大面陶板安装完成;东北圆弧剩余未安装龙骨安装完成50%
4、连廊
连廊陶板安装完成80%,铝板安装完成70%
(8)防火卷帘、防火门、超大防火门
五楼上架及卷轴安装。
(9)总平
1、人员及材料情况:铺装材料报审、屋面铺装材料及基层材料到场。
2、屋面线管开槽完成及线管预埋100%、屋面成品沟盖板封闭100%、屋面铺装完成30%。
二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现楼库房后面氧气瓶、乙炔瓶摆放没达到安全距离,楼层内存在开关箱无防护门、使用多孔插座现象,楼层内个别临时消火栓水带缺失;已督促华西及时进行整改,确保现场安全。
三、本周组织各参建单位对现场的施工质量作了全面检查,发现现场部分裸土未覆盖完毕,净化区域的给水未试压及保温就进行封板处理,要求施工单位停止封板工序,先将给水管道试压合格后、保温施工完成后方可进行封板。楼梯间贴砖班组人员不足,楼梯扶手制作缓慢,需增加班组。(供稿 摄影 余谦)
