锦江院区一期工程项目建设进展简讯 (七十三)

2017年4月3日至2017年4月9日施工进展情况如下:

一、进度完成情况:

(1)土建

医技楼天井施工完成20%,地下室负二层设备机房施工完成30%,地下室负二层机房新增设备基础施工完成100%。E3区紫罗兰层顶板刚性层施工完成100%,化粪池施工完成100%,公共厕所施工完成30%,化粪池(围墙边生活区旁)捡底及垫层施工完成100%。

(2)安装

三层风管移交二装,走道及厕所风口调整,接下支管,一层室配合二装调整风管,封板前最后一次保温工作,四层冷凝水配管完成90%,卧柜空调安装就位累计110台,医技楼正压风机内抹灰复核,跟随土建管道井吊洞进度调整套管,第5层净化区保温完成,负一层除机房外的综合支架制作安装及空调水管安装至80%,已到强电落地柜安装,门诊紫罗兰层排水主管完成90%,楼层不锈钢给水收边收口,紫罗兰层不锈钢给水管主管完成40%。

(3)精装修

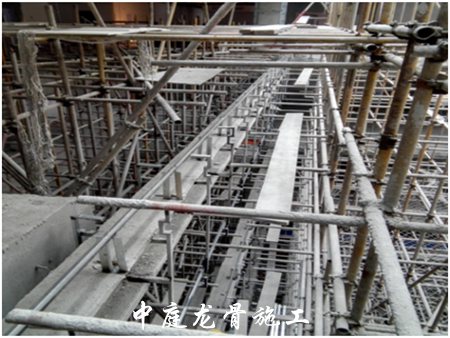

1、医技楼油工:医技楼楼梯间腻子工基础全部完成,开始打磨墙顶面上乳胶漆。地下1层地下2层2号中庭自动扶梯处开始打磨墙面,开始上乳胶漆。

2、医技楼木工:2号中庭自动扶梯处横梁下口开始封板,3号室内通道前室包柱包管完成60%。3层窗帘盒收口完成,1层窗帘盒收口完成。1层卫生间洗手台封板完成,镜子基层完成。

3、医技楼瓦工:1层卫生间墙地砖,门槛石收尾完成,3层卫生间墙地砖门槛石收尾完成80%。4层卫生间地砖墙砖慢看是收尾完成。2层卫生间墙地砖门槛石收尾完成80%。

4、医技楼焊工:2,3,4层通道消防箱钢架基层焊接完成。3层通道转换层焊接完成80%。3层洗手台钢架基层焊接安装完成。2号中庭扶梯处横梁钢基层安装焊接完成90%。2号中庭栏杆立柱定位完成,预埋件完成安装70%。

5、医技楼干挂:一层石材完成90%。三层干挂石材开始。

6、医技楼矿棉板:一层吊顶龙骨安装完成80%。三层吊顶龙骨安装完成70%。楼梯前室吊顶完成50%。(矿棉板吊装次龙骨按照甲方重新的时间节点进行施工。)

7、医技楼铝板:2号中庭5楼自动扶梯五楼顶面铝板安装完成。侧面铝板开始安装,1号中庭扶梯面铝板基层焊接安装40%。铝扣板1层安装完成90%。

8、住院楼木工:窗帘盒1到15层与幕墙收口完成40%。

9、住院楼电梯间吊顶骨架7层8层完成80%。

10、住院楼瓦工:1到4层地面铺装完成80%。1到15层墙砖完成。

11、住院楼护士站焊接骨架1到15层全部完成。

12、住院楼铝扣板1到5层,7层8层15层打吊筋全部完成。

13、住院楼矿棉板1到15层吊筋打眼全部完成。1到3楼,7楼8楼15楼上主龙骨。

14、样板间全部完成(PVC正在找西南院张总设计师确认)。

(4)电梯

1、DT5~10号电梯完成90% 。

2、DT22/27/29/31号电梯施工完成20%。

3、DT1/2号电梯调试已完成。

4、DT18/19/24/28/35号电梯调试。

(5)防水

1、3号天井防水施工已完成。

(6)净化装修

1、医技楼一层配夜中心风管、排水已完成安装等待地面找平。

2、医技楼三层IVF风管吊装本周完成800平米,墙面钢骨架本周完成至70%,墙面龙骨墙面完成90%。

3、医技楼五层手术室风管吊装10间手术室内的送回风管安装,风管保温本周完成1000平米的保温钉安装、1000平米的保温棉安装。墙面龙骨、埃特板施工本周完成800平米的埃特板安装。强电顶面配管本周完成80%的顶面线管配管,完成5间手术室的线管配管。弱电桥架本周完成剩余桥架安装及收尾,本周完成墙面线管配管及收尾,弱电顶面配管本周完成500米,手术室骨架本周开始进行10间手术室墙面电解钢板安装。(麻醉柜、器械柜、药品柜到货),手术室窗帘盒本周完成此区域的窗帘盒挡板。

4、住院楼四层CCU&PICU风管保温本周完成60%的保温棉安装。弱电桥架四层CCU&PICU弱电桥架本周完成剩余工作量,墙面埃特板施工本周完成200平米(方案调整暂停大面积施工)。

5、住院楼五层ICU风管保温本周完成200平米的保温棉安装及200平米的铝板安装;弱电桥架本周完成剩余工作量;弱电线管本周完200米;窗帘盒挡板本周完成此工作;墙面埃特板施工本周完成200平米;不锈钢给水管本周完成此施工

6、住院楼六层产科手术室       电解钢板骨架完成6间手术室骨架收尾工作(已完成该区域的工作面)。

7、住院楼十层NICU风管吊装本周完成:200平米风管吊装;墙面龙骨施工本周完成收尾工作;窗帘盒挡板本周完成此工作;弱电桥架本周完成200米。

8、住院楼十一楼走廊管道制作定位安装100%;走廊至房间支管安装完成50%。

9、住院楼1-15楼护士站压力表箱开孔完成100%。

10、住院楼地下二层至十五层   立管支架制作定位安装100%。

11、住院楼地下二层至十五层立管套管制作定位安装100%。

12、医技楼1-5楼压力表箱定位安装100%。

(7)幕墙工程

1、医技楼东立面陶板安装完成80%,玻璃安装完成60%,吊顶铝板安装50%;西立面玻璃洞口清理,C区南立面,铝板安装70%,D区南立面陶板安装完成;北立面幻彩铝板安装完成须达到90%,一层陶板完成(圆弧除外),幻彩铝板两侧陶板挂件安装完成。

2、天井1-3#岩棉安装完成,镀铝锌板70%;4-6#岩棉安装完成,镀铝锌板30%。

3、住院楼东立面2-7层陶板安装90%,屋架层后置埋件安装完成。西立面2-7层陶板安装90%,一层玻璃龙骨安装完成,玻璃安装200平米,南立面陶板安装70%。北立面1-7层外架搭设完成70%,防火龙骨喷涂完成。

4、连廊陶板龙骨安装完成。

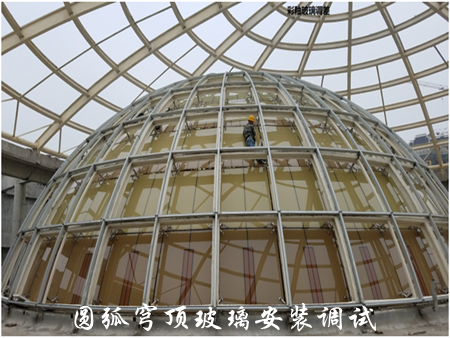

5、圆穹顶内层玻璃安装90%。

(8)防火卷帘、防火门、超大防火门

1、二楼圆穹顶处通道提升门完成。

2、一楼安装方穹顶处卷轴完成。

(9)总平

1、屋面种植土回填找平100%、管道施工完成100%、铺装施工完成50%(找平及管道施工未完成)。

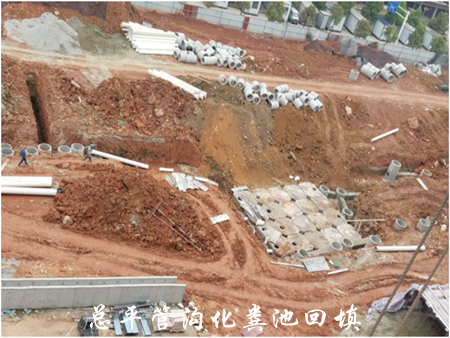

2、东区管网完成后基础找平、基层砂夹石回填及砼层浇筑(管网滞后)。

二、上周六组织各参建单位对现场的安全文明施工进行了全面检查,发现特种设备和高空作业应对施工人员进行三级教育,已督促责任单位进行教育,部分外来人员进入工地未戴安全帽,管理单位应加强管控。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现现场道路未及时冲洗干净,要求施工单位及时处理;楼层保温存在质量问题,部分风管上面未设置铆钉,部分损坏的风管未及时修复,要求施工单位及时派人进行整改;天井架体即将拆除,需要架体辅助施工的单位,应尽快进行施工。(供稿摄影 余谦)
