2016年10月10日至2016年10月16日施工进展情况如下:

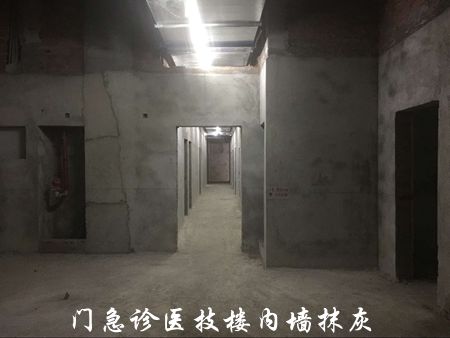

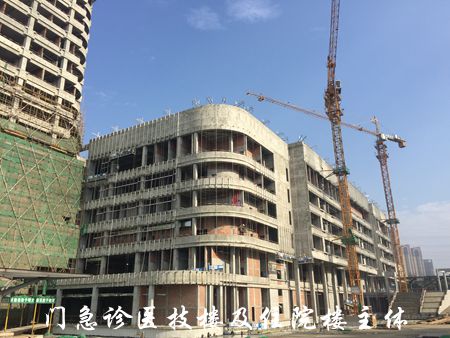

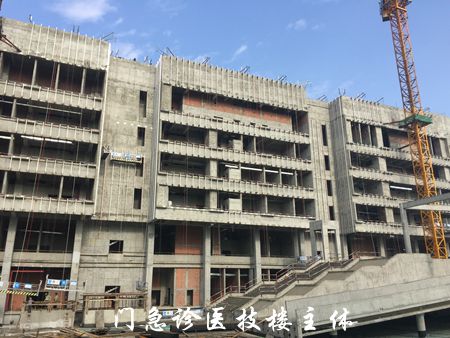

1.第一住院楼一、二、三、四层外墙抹灰完成100%,三、七层风管完成100%,八层风管完成60%,水管安装完成60%,门急诊医技楼一层地坪浇筑完成30%,二层主风管完成30%,空调水管完成50%,一层盘管安装完成40%,地下室负二层砌体完成5%。
2.周二组织各参建单位对现场的安全文明施工进行了全面检查,期间发现第一住院楼悬挑脚手架水平硬防护不严密,硬防护上垃圾、建渣、材料未及时清理,采用吊篮进行幕墙施工工人未按照规范栓安全带,要求施工单位及时整改。
3.上周检查期间发现的问题已经基本整改,本周组织各参建单位对现场的施工质量作了全面检查,整体情况较好,住院楼和医技楼风管、水管正在大量施工,期间发现构造柱砼浇筑存在蜂窝、麻面、露筋、孔洞、圈梁混凝土浇筑砼面不平整,现场质量问题未得到改善,应督促施工单位尽快改正。
(供稿、 摄影 余谦)
