锦江院区一期工程项目建设进展简讯 (四十七)

2016年0905日至2016年0911日施工进展情况如下:

1. 第一住院楼砌体施工七层完成100%,八层砖砌体完成80%,十层完成60%,十二层砖砌体完成60%,屋面层砖砌体完成80%。

2. 周二组织各参建单位对现场的安全文明施工进行了全面检查,期间发现砖砌体施工出现的问题较多,应加强质量管理,现场使用配电箱存在箱门未关闭、出线不走出线口,医技楼楼层上建渣、垃圾、积水未清理等现象,要求施工单位及时整改。

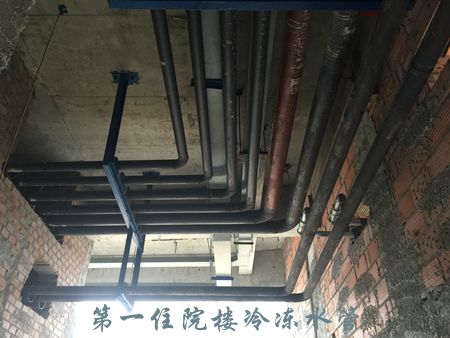

3. 上周检查期间发现的问题已经基本整改,本周组织各参建单位对现场的施工质量作了全面检查,整体情况较好,医技楼风管和冷冻水管已开始大面积安装,但住院楼存在悬挑外架硬防护不严密,个别楼层临边、洞口防护缺失,电梯井道水平防护缺失以及防护门未关闭,二次配管存在部分底盒不平整、高低不平等现象,应督促施工单位尽快改正完善。

(供稿 余谦 摄影 余谦)
