锦江院区二期工程项目建设进展简讯 (一百零二)

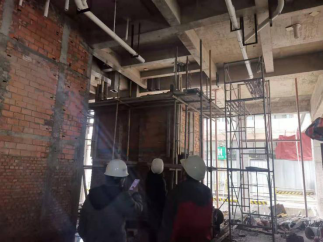

1、施工进度

1)住院楼:一层抹灰完成30%;屋面防水R完成;6~12层门洞收边收口。

2)后勤楼:施工电梯处施工洞口墙体混泥土浇筑完成;

3)地下室:浇筑完成紫罗层现有工作面地坪混泥土。

2、设计进度

1)正在软装、舞台工艺改图

3、商务进度

1)报送认价资料

2)1月进度款和2月民工工资

4、外联进度

无。

5、安全文明施工

1)安全检查2次,发现安全隐患6处,整改完6
