2017年9月18日至2017年9月24日施工进展情况如下:
一、进度完成情况:
(1)土建
1、现场收尾工作
(2)安装
1、医技楼屋面风管配管完成100%
2、医技楼配合二装接下支管
3、住院楼配合二装接下支管
4、住院楼随二装龙骨进度安装卫生间换气扇
5、住院楼机房保温完成93%
6、地下室紫罗兰层保温收边收口补烂
7、地下室E区室内保温收边收口;
8、医技楼插座安装完成85%;
9、根据最新版本图纸配合二装检查、调整改动配管及线盒;
10、医技楼一层至五层电缆接头完成100%
11、住院楼楼梯间应急穿线完成
12、住院楼根据最新版本图纸配合二装检查、调整改动配管及线盒。
13、住院楼移交二装楼层的风机盘管穿线接线
14、住院楼电梯机房换气扇接电、照明点亮
15、住院楼地下室电气穿线完成100%;
16、地下室配电房等电位底盒安装
17、医技楼井道阀门水表安装施工;
18、医技楼图纸增加点位安装施工
19、住院楼排水灌水试验清漏堵漏;
20、住院楼配合其他单位整改点位
21、地下室压力排水水泵安装完成100%
22、西面总坪完成87%
(3)精装修
门诊:
自流平公区二楼完成
住院楼:
自流平公共区域10到14楼完成
(4)电梯
1、扶梯装饰完成95%。
(5)防水
1、出地下室顶板22#楼梯屋面防水实施完成
2、住院楼南侧坡道防水完成
(6)净化装修
1、医技楼负一层
中心供应室 无机预涂板安装(完成50%)
中心供应室橡胶地板铺设(完成25%)
急诊手术室 橡胶地板铺设(完成50%)
2、三层IVF
自流平施工
空调水路(完成25%)
无机预涂板(完成25%)
强弱电电线电缆放线(完成25%)
3、医技楼五层
电解钢板安装(2间)除45号
无机预涂板及铝扣板吊顶(38-42号手术室走道)
空调水路(完成16%)
空调水路(完成20%)
设备层风管吊装及保温(完成16%)
橡胶地板铺设(完成25%)
电气系统及控制柜安装(完成16%)
自流平施工(12间手术室及相邻走廊)
地板胶铺设(12间手术室及相邻走廊)
4、住院楼四层 CCU&PICU
空调水路(完成40%) 完成100%
橡胶地板铺设 完成70%
灯具安装(25%) 完成80%
电气系统及控制柜安装(完成20%)完成100%
电气系统及控制柜安装(完成16%)完成100%
5、住院楼五层
橡胶地板铺设(完成25%)
电气系统及控制柜安装(完成16%)
灯具安装(25%)
电气系统及控制柜安装(完成16%)
空调水路(完成40%)
电气系统及控制柜安装(完成20%)
自流平施工(80%)
空调水路(完成30%)
6、住院楼十层 NICU
自流平施工完成(100%)
强弱电电线电缆放线(完成20%)

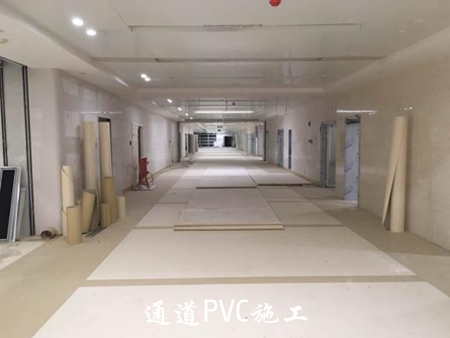

PVC地板铺设(完成25%)
无机预涂板吊顶(走廊)
灯具安装(25%)
电气系统及控制柜安装(完成20%)
墙面装饰面层安装(5间病房)
电气系统及控制柜安装(完成20%)
门体安装(5间病房自动门)
空调水路(完成25%)
空调水路(完成25%)
电气系统及控制柜安装(完成20%)
空调水路(完成25%)
7、医技楼屋面 空调水路完成(50%)
屋面风管(70%)
医技楼管井 管井内网络线穿管100%
门诊楼管井 管井内网络线穿管100%
住院楼管井 管井内网络线穿管100%
制氧机房 桥架制作定位安装100%
医技楼一层 新增雾化室管道制作安装焊接100%
(7)幕墙工程
1、医技楼
医技楼补片玻璃及开启扇完成(补片玻璃安装完成60%,正在安装);
成龙路口层采光顶玻璃安装完成;
医技楼西立面剩余雨棚完成;
23-25#出楼梯间出地下室顶板外立面装饰陶板完成100%(完成23、24#楼梯间,25#未完成);
密闭空间立面及锅炉房大踏步顶棚涂料完成100%(完成80%);
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%(未全部完成,补片玻璃已到场,正在安装);
住院楼收口铝板完成(未全部完成,屋面收口铝板未打胶);
施工电梯位置陶板及铝板收口完成(完成95%);
3、屋面外墙涂料完成100%(完成96%);
(8)防火卷帘、防火门、超大防火门
地下室防火卷帘安装完成90%(剩余2樘设计变更原因未到场);
防火门修复补漆完成、补货防火门安装完成,剩余补货木质防火门到场(未全部到场);
紫罗兰层柴油发电机外立面隔音防火门、医技楼4层方穹顶东南VIP集中候诊超大防火门安装完成。
(9)总平
西区:车道出口基层施工
中庭:4、5、6、7号天井水沟及基础施工
百叶及栏杆 总平风井百叶及栏杆施工
东区二层 基层砂夹石施工
二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现现场北侧道路边排水沟盖板缺失,部分楼梯照明损坏, 医技楼屋面施工用电采用插线板、多孔插座、护套线,配电箱接线不符合要求, 医技楼屋面幕墙施工用移动脚手架缺失轮子, 现场部分工人施工未戴安全帽,要求施工单位及时整改。
三、本周组织各参建单位对现场的施工质量作了全面检查,发现现场建渣堆场前道路边乱倒建渣,建渣清运不及时,未及时覆盖, 部分楼层管井内的保温措施存在问题,保温材料不符合设计要求, 中心供应区域内不锈钢排风管下支架安装存在问题,采用的焊接钢管不符合设计要求,要求施工单位派人及时整改。室内部分标识导向安装位置与疏散指示位置有冲突,请施工单位联系设计人员到施工现场重新确定安装位置。(供稿 摄影 余谦)
