锦江院区一期工程项目建设进展简讯 (六十四)

2017年1月9日至2017年1月15日施工进展情况如下:

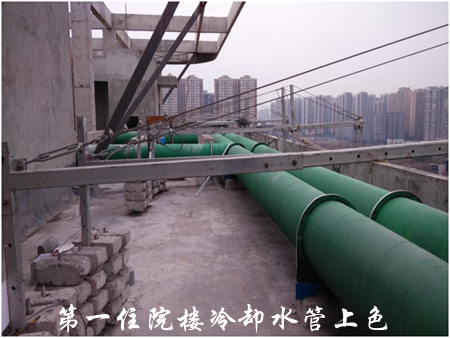

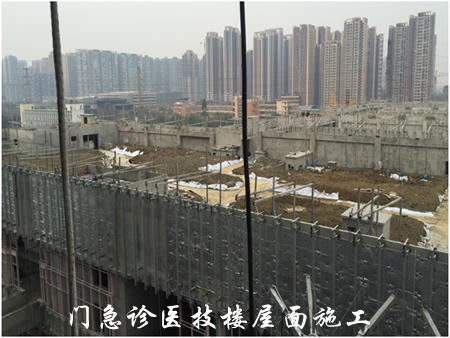

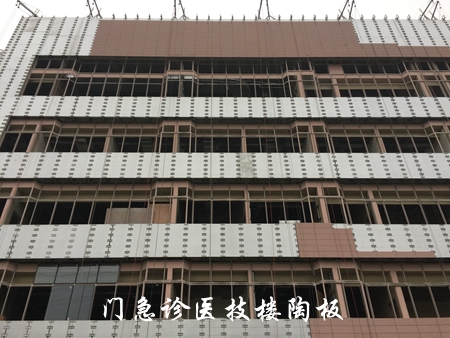

1.住院楼十三层室内地坪施工完成100%,十二层室内地坪施工完成100%,十一层室内地坪施工完成90%,A区医技楼屋面施工完成100%,地下室负二层内墙抹灰施工完成70%,门诊一层降板区移交防水单位完成80%,正压送风井抹灰、精洞施工完成20%。医技楼二层盘管配管完成80%, 地下室冷却水管道安装完成60%,医技楼五层风管安装完成95%,住院楼三、十五层风管收尾,住院楼十三、十五层风机盘管吊装,医技楼五层给水环网完成30%,住院楼六层七层给水环网完成50%,门诊医技楼排水立管完成92%,住院楼排水立管完成94%,医技楼一层消防电配管完成30%,医技楼2层喷淋管道安装98%,水压试验完成50%,医技楼3层喷淋管道水压试验完成60%,医技楼5层喷淋管道安装60%,医技楼地下一层消防电配管完成80%,消防电穿线完成80%,住院楼5层喷淋管道安装60%,住院楼紫罗兰层喷淋管道安装完成20%,医技楼一楼弱电穿线完成30%,医技楼5层弱电桥架安装50%,住院楼13层顶内配管至桥架完成,医技楼四层C区吊顶内插座配管及灯具配管80%,医技楼四层强电桥架安装完成100%,住院楼二层、十四层室内灯具配管、盘管主电源配管完成70%。

2.周二组织各参建单位对现场的安全文明施工进行了全面检查,期间发现二装施工班组临时用电作业使用多孔插座,吊篮使用完毕后须落到实地,并将开关箱断电,部分吊篮未使用时没关闭电源,医技楼通道天井临边防护倾倒未及时恢复,要求施工单位及时整改,管理单位加强安全监督。

3.本周组织各参建单位对现场的施工质量作了全面检查,发现二装加工区域材料零乱,未规整,废旧材料未清理,地下室照明很差,严重影响施工质量,地下室抹灰平整度、垂直度较差,各单位应尽快整改,要求安装单位把材料集中堆放并覆盖,做好成品保护措施,并做好节假日期间值班安排,落实安保问题。(供稿 摄影 余谦)
