锦江院区一期工程项目建设进展简讯 (六十七)

2017年2月20日至2017年2月26日施工进展情况如下:

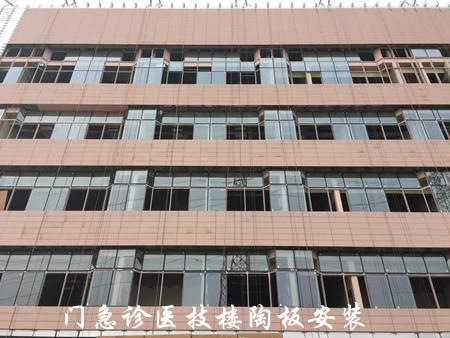

1. 土建方面:地下室负二层高低压配电房施工完成30%,负一层高低压配电房施工完成30%,负一层卫生间降板区域施工完成20%,E5、E6区顶板防水保护层施工完成60%,2#塔吊拆除完成100%。安装方面:医技楼三层风管点位核对、风管调整收尾(CD区),A、B区风管、水管开始保温工作,一层风管收尾、调整,二层冷凝水配管完成90%,一层区吊顶内空调水管保温完成90%,制作落地式组合空调槽钢器基础,卧柜空调安装就位,医技楼箱子安装完成40%,五层强电桥架完成80%,住院楼九层十层吊顶内配管线盒调整,地下室一层BCE排水管道安装完成97%,医技楼一层消防电穿线完成70%,医技楼地下一层.消火栓管道完成10%,住院楼1、2层配合二装安装喷淋下支管,医技楼地下一层D区安装弱电桥架,住院楼弱电11层顶内配管。精装修方面:完成方穹顶腻子的施工,完成医技楼四层五层的墙砖粘贴,圆弧中庭五层侧面铝板龙骨钢架开始焊接100%,医技楼楼梯刮腻子第一道施工,2号中庭陶板预埋件,干挂石材消防门开始安装,开始室内一楼矿棉板打吊杆100%,方穹顶铝板钢架开始施工,圆弧扶梯顶面吊顶龙骨完成50%,1/3号天井窗帘盒完成80%,住院楼窗帘盒施工,住院楼5层15层墙砖粘贴,住院楼隔墙放线完成。

2.周二组织各参建单位对现场的安全文明施工进行了全面检查,发现各专业班组普遍使用长排插座、多孔插座,要求施工单位及时整改,二装面砖粘贴班组存在不戴安全帽作业现象,管理单位应加强安全监督。

3.本周组织各参建单位对现场的施工质量作了全面检查,发现医技楼屋面绿化土未进行防尘覆盖,天井临边防护因专业施工移位需从新固定设置,地下室及楼层上的梯步间有部分正压送风口未预留及风井部分未抹灰,要求施工单位及时安排人员进行处理,装饰、医气、幕墙等安装的龙骨和角钢污染严重的地方未进行清理,毛刺、焊渣未清理干净就直接上油漆,而且油漆大面积涂刷不均匀有油坠,要求施工单位进行整改。(供稿 摄影 余谦)
