2017年10月23日至2017年10月29日施工进展情况如下:
一、进度完成情况:
(1)土建
1、现场收尾工作
(2)安装
1、医技楼屋面风口安装收边收口
2、住院楼配合二装接下支管
3、住院楼随二装龙骨进度安装卫生间换气扇完成100%
4、住院楼机房保温完成收边收口
5、地下室紫罗兰层保温收边收口补烂
6、医技楼插座安装完成100%;
7、住院楼电气调试完成50%
8、住院楼地下室设备接头完成100%;
9、地下室污水提升装置安装完成70%
10、地下室雨水回用机房完成90%
11、西面总坪完成90%
(3)精装修
门诊:
装饰风口整体完成百分之六十。
地面石材收边收口完成百分之八十。
灯收边收尾完成百分之八十
住院楼:
负二层矿棉板扣板完成百分之八十
装饰风口整体完成百分之六十
灯膜完成
灯收边收尾完成百分之六十
(4)防水
1、14#楼梯南侧2、3层小屋面防水完成100%;
2、出地下室顶板22#楼梯屋面防水实施完成100%;
3、消防水池防水完成100%;
4、污水处理池顶板及内壁防水施工完成(须华西清理完成);
5、住院楼南侧坡道防水完成100%;
6、制氧站、门卫室花池防水100%;
7、天然气管道吊洞后水沟防水施工完成100%。
(5)净化装修
1、医技楼负一层
中心供应室 无机预涂板安装(完成100%)
中心供应室橡胶地板铺设(完成25%)
急诊手术室 橡胶地板铺设(完成50%)
2、三层IVF
自流平施工
空调水路(完成25%)
无机预涂板(完成25%)
3、医技楼五层
电解钢板安装(2间)除45号完成100%
无机预涂板及铝扣板吊顶(38-42号手术室走道)完成100%
空调水路(完成80%)
设备层风管吊装及保温(完成70%)
橡胶地板铺设(完成25%)
地板胶铺设(走廊)完成100%
4、住院楼四层 CCU&PICU
空调水路(完成40%) 完成100%
灯具安装(25%) 完成90%
开关插座完成100%
5、住院楼五层
电气系统及控制柜安装(完成16%)
灯具安装(100%)
传递窗安装完成100%
6、住院楼十层 NICU
电气系统及控制柜安装(完成20%)
墙面装饰面层安装(5间病房)完成完成100%
开关插座完成100%
空调水路(完成25%)
7、医技楼屋面 空调水路完成90%
屋面机组设备25%
屋面风管(80%) 完成90%
9、中心供应机组 机组桥架制作定位安装100%
中心供应机组 机组电缆穿接100%
制氧机房 排水管更改100%
清洗机上方 新增管道及阀门安装100%
(6)幕墙工程
1、医技楼
医技楼补片玻璃及开启扇全部完成100%;
成龙路口层采光顶不锈钢水槽、铝板安装完成100%;
制氧站、污水处理池外墙窗到场并安装完成80%;
25#出楼梯间出地下室顶板外立面装饰陶板完成100%;
密闭空间立面及锅炉房大踏步顶棚涂料完成100%;
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%;
北立面脚手架拆除全部完成;
住院楼收口铝板完成100%;
屋面女儿墙铝板打胶完成100%;
施工电梯位置玻璃、开启扇、铝板等全部完成95%;
3、玻璃栏板完成90%;
出屋面机房、楼梯间外墙窗、百叶到场并安装完成80%。
所有机房外墙部分防火封堵90%
(7)防火卷帘、防火门、超大防火门
地下室防火卷帘安装完成100%,防火卷帘正式电调试完成80%;
防火门修复补漆完成、补货防火门安装完成,剩余补货木质防火门到场并安装完成;
(8)总平
东区 地下室出入口及主通道出入口 地下室出入口正在施工中,主通道出口施工完毕
南区 路沿石施工 正在施工中
西区 基层施工 土方未移交

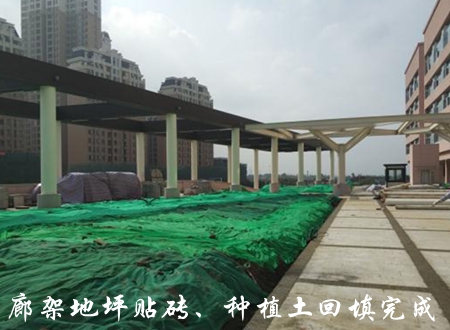

中庭 雕塑安装,种植土找平 完成
二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现现场北侧安装管网个别沟槽未及时回填,无临边防护, B区地下室顶板人行楼梯需搭设临边防护, 制氧站地下室坡道边外侧临边防护未搭设,脚手架搭设不符合要求, 楼层内灭火器未全部摆放完毕,要求施工单位及时整改。
三、本周组织各参建单位对现场的施工质量作了全面检查,发现湿室报警阀房间未设计排水,地下室部分母线槽变更了走向,地下室存在闲置电气底盒未进行处理的现象,要求施工单位采取相应措施及时进行整改。要求各单位做好已完成面的成品保护措施,屋面隔声棚减震安装进度滞后,要求相关施工单位加大人员投入,保证节点工程进度。25#电梯旁空调机房与医气井位置过近导致医气管道被破坏,要求净化单位安排人员进行排查、整改并落实。(供稿 摄影 余谦)
