后勤管理部 部门动态详细

锦江院区一期工程项目建设进展简讯 (六十六)

2017年2月13日至2017年2月19日施工进展情况如下:

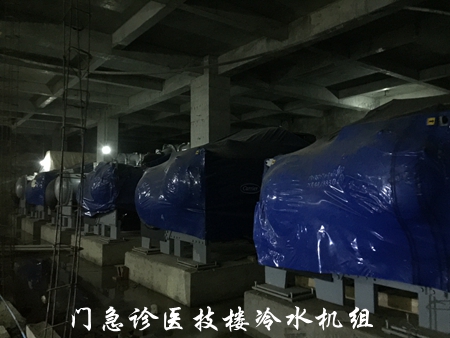

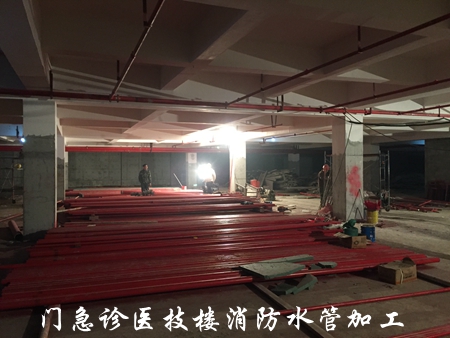

1. 土建进行施工准备工作。门急诊医技楼三层风管点位核对、风管调整收尾,一层C、D区开风口、接下支管、碰头,二层冷凝水配管完成70%,一层区吊顶内空调水管保温完成70%,制作落地式组合空调槽钢器基础,医技楼箱子安装完成30%,五层强电桥架完成60%。住院楼一层、二层、三层、十五层吊顶内配管线盒调整,门急诊四层不锈钢给水环网打压完成100%,地下室一层BCE排水管道安装完成95%,医技楼一层消防电穿线完成60%,医技楼地下一层消火栓管道完成5%,住院楼1、2层配合二装安装喷淋下支管,医技楼地下一层D区安装弱电桥架,住院楼弱电11层顶内配管。方穹顶刮腻子完成50%,门诊一层铝板天花基层钢架焊接完成60%,圆穹顶五层铝板龙骨焊接完成70%,方穹顶五层铝板龙骨焊接完成20%,住院楼护士站施工完成5%,住院楼窗帘盒施工完成10%,住院楼15层墙砖铺贴40%,形象墙龙骨焊接40%。冷却塔基础完成100%,浮筑楼板挡板完成100%,浮筑楼板防水完成100%。DT5~10号电梯完成20%,DT15~17号电梯搭架完成80%。

2.周二组织各参建单位对现场的安全文明施工进行了全面检查,发现医技楼楼梯处个别通风口临边防护缺失,医技楼屋面二装施工临时用电插头搭接在吊篮配电箱漏电保护器进线孔上,要求施工单位及时整改,现场个别工人未佩戴安全帽,管理单位应加强安全监督。

3.本周组织各参建单位对现场的施工质量作了全面检查,发现A区基坑内堆放建渣,楼层内局部建渣未清理干净,安装单位随意剔打割除构造柱,要求加强管理,地下室部分桥架安装在排水管下面,存在问题。要求施工单位落实人员管理,尽快恢复到年前人员数量。(供稿 摄影 余谦)
