2017年3月20日至2017年3月26日施工进展情况如下:
一、进度完成情况:
(1)土建
地下室负二层高低压配电房施工完成90%,负一层高低压配电房施工完成 100%。地下室负二层柴油发电机房基础施工完成100%,负一层柴油发电机房基础施工完成100%。地下室负二层设备机房施工完成15%。E3区紫罗兰层顶板防水保护层施工完成80%。化粪池垫层施工完成100%。公共厕所条形基础施工完成80%。
(2)安装

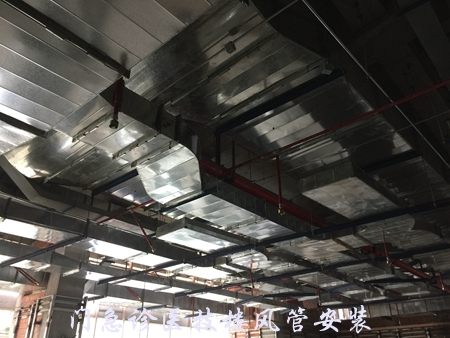

一层室内开风口、接下支管、碰头,四层冷凝水配管完成70%,卧柜空调安装就位累计70台,地下室排烟口标记,住院楼5层净化交叉区域风管收口,负一层玻璃钢风管安装至50%。配合二装单位调整改动配管及线盒,楼梯间应急灯穿线,已到强电落地柜安装。门诊紫罗兰层排水主管完成80%,楼层不锈钢给水收边收口,地下室一层BCE区不锈钢给水管主管完成80%。
(3)精装修
1、医技楼油工:楼梯间二次刮灰完成,1号楼梯刮成品腻子完成,地下一层地下二层第一遍石膏刮完成。
2、医技楼木工:3F过道石膏板封板完成80%,1F门基层完成。
3、2号中庭石膏板封板完成85%,1号中庭电梯扶梯顶面石膏板封板完成。
4、医技楼瓦工:3F卫生间地砖门槛石粘贴完成,4F过道墙砖粘贴完成30%,1F卫生间门槛石安装完成。
5、医技楼矿棉板:1F龙骨基础完成安装,3F室内龙骨基础安装完成70%。
6、医技楼铝板:2号中庭侧板安装50%,1号中庭自动扶梯侧面铝板基层焊接完成。(完成)
7、医技楼干挂石材:1F过道墙面石材干挂安装70%。
8、医技楼铝扣板:1,2,3,4,5F铝扣板吊杆安装完成50%。边角线安装完成50%。
9、医技楼焊工:紫罗兰层高隔顶面钢架基层焊接完成。2.3.4过道消防栓钢架焊接完成。
10、住院楼木工,窗帘盒幕墙修口7楼8欧4楼5楼完成50%。
11、住院楼瓦工卫生间贴墙砖7层8层9层10层完成70%,1层2层3层地砖完成60%。
12、住院楼油工窗帘盒幕墙收口隔墙封堵7层8层4层5层15层刮灰完成50%
13、住院楼护士站焊接钢架7层8层14层完成。
14、住院楼二楼单人间卫生间墙面贴砖地面砖完成。
15、住院楼卫生间铝扣板打吊筋7层8层完成。
16、住院楼矿棉板吊顶打吊筋上主龙骨7层8层15层完成80%。
17、住院楼电梯厅骨架吊顶7层8层完成80%。
(4)隔声减震
冷却塔减震器厌氧胶处理完成。
(5)电梯
DT5~10号电梯完成80%,DT15~17号电梯施工完成100%
(6)防水
E6区顶板防水施工完成。
(7)净化装修
1、门急诊医技楼负一层中心供应室无施工面,风管、排水已完成安装等待地面找平。
2、门急诊医技楼一层配夜中心风管、排水已完成安装等待地面找平。
3、门急诊医技楼三层IVFIVF风管预计总量为4500平米,本周完成800平米吊装,墙面骨架墙面完成10%,墙面龙骨墙面完成50%。
4、门急诊医技楼五层手术室本周完成10间手术室内的送回风管安装,风管保温手术室风管本周完成2000平米的保温钉安装、1000平米的保温棉安装;墙面龙骨、埃特板施工本周完成1000平米的埃特板安装。强电顶面配管本周完成80%的顶面线管配管,完成5间手术室的线管配管;弱电桥架本周完成剩余桥架安装,弱电墙面配管本周完成墙面线管配管;手术室骨架本周开始进行墙面电解钢板安装(麻醉柜、器械柜、药品柜到货);手术室窗帘盒本周完成此区域的窗帘盒挡板。
5、住院楼四层CCU&PICU本周完成800平米的保温棉安装。弱电桥架本周完成200米。墙面埃特板施工本周完成400平米。
6、住院楼五层ICU 风管保温本周完成800平米的保温棉安装;弱电桥架本周完成200米;墙面埃特板施工本周完成600平米。
7、住院楼六层产科手术室电解钢板骨架完成6间手术室骨架收尾工作。
8、十层NICU风管吊装本周完成600平米风管吊装;墙面龙骨施工本周完成至90%;弱电桥架十层本周完成100米。
9、住院楼十二层走廊管道制作定位安装100%,走廊至房间支管安装完成100%;十三层走廊管道制作定位安装50%。
10、医技楼管井三层至五层气体立管制作定位安装100%。
11、门诊管井地下二层至五层支架制作安装100%。
12、门诊医技楼一层至五层护士站报警箱开孔100%。

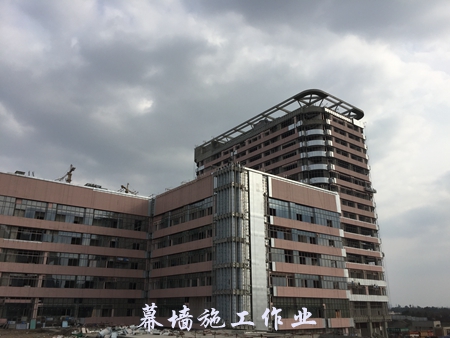

(8)幕墙工程
1、开启扇窗框、铝合金百叶、住院楼屋面格栅等铝材忠旺因付款原因滞后生产或发货,陈安江反馈生产及供货周期预计1个月,4月中旬才可到场。
2、医技楼除天井外镀铝锌钢板已全部到场,预计在3月20日全部完成,东立面凹槽剩余部分未完、D区圆弧未安装。
3、医技楼东立面烤漆钢板缺少,先行安装无烤漆钢板位置东立面洞口玻璃;烤漆钢板重庆发货,受限于环保治理,到场时间未定。
4、住院楼防火玻璃龙骨已到场, 3月20日1-15层住院楼玻璃龙骨安装及满焊进度节点完成90%,其中东北圆弧龙骨只完成10%左右,东南圆弧玻璃龙骨仅完成3层。
5、彩釉玻璃剩余部分及外层玻璃未到场(彩釉玻璃安装完成25%,剩余彩釉玻璃及外层玻璃到场)。
6、大面铝板第一批1000平米已到场(第二批1200平米亦到场)。
7、后续陶土板(重点为圆弧陶板、包柱陶板)跟进到场时间,力保4月10日到场节点(预计4月1日到场约2600㎡,圆弧陶板到场时间未定)。
8、医技楼西立面大面固定玻璃及陶板安装完成80%,施工电梯及塔吊位置龙骨已安装完成(岩棉及背板完成100%,陶板挂件完成60%)。
9、医技楼北立面大面陶板及固定玻璃完成90%,西北圆弧防水背板安装完成100%,陶板挂件仍未安装(落实圆弧陶板挂件是否有需拉弯),北面一层背板完成。
10、幻彩铝板已到场,铝条拉弯工3月21日完成并到场(已开始安装)。
11、医技楼东立面陶板挂件完成60%,架空层铝板龙骨安装完成90%,玻璃安装进度缓慢,凹槽位置防水背板未安装完成(东立面背板安装总进度90%),陶板挂件、固定玻璃安装进展,架空层位置陶板(挂件已完成安装)、玻璃安装未启动(背板完成100%)。
12、D区南立面背板本安装完成(影响E3区一层露台防水位置背板已完成拆除,防水已上返)。
13、C区南立面固定玻璃安装完成90%,陶板完成90%。
14、住院楼西立面8-15层陶板安装完成(不含圆弧处),住院楼北立面陶板7-15层陶板安装完成95%(不含圆弧处),住院楼东立面8-14层陶板安装完成,住院楼南立面龙骨1-15层安装完成95%,满焊完成70%,岩棉安装完成50%,背板安装完成30%;3月20日完成1-15层龙骨安装及满焊(大面完成,东北及东南圆弧滞后)。
15、幕墙彩釉玻璃第一批已到场仍未开始安装,钢龙骨氟碳漆喷涂完成,钢结构聚氨酯面漆同时完成40%左右,彩釉玻璃具备安装条件,改架事宜明日华西配合启动。
(9)防火卷帘、防火门、超大防火门
二、三楼协调好后开始安装导轨。
(10)总平
屋面种植土回填找平100%、管道施工完成100%、沟盖板施工100%、铺装施工完成100%。
二、周二组织各参建单位对现场的安全文明施工进行了全面检查,发现污水处理池、化粪池基坑周边临边防护缺失,废材未清理干净,楼层内施工用电存在使用长排插座的现象,个别楼梯处正压风口临边防护缺失,部分安装工人在移动脚手架上作业时未拴安全带,管理单位应加强安全监督。施工电梯有部分防护门未关闭,应及时整改确保施工电梯的安全。
三、本周组织各参建单位对现场的施工质量作了全面检查,发现楼层内局部建渣、材料、垃圾未及时清理干净,要求施工单位及时清理。医技楼一层存在材料运输车辆进入楼内现象,风管保温存在问题,风管上面存在漏设铆钉和铆钉密度过稀的问题,应及时整改。尽快完善所有进场材料的报验工作,所有进场材料必须符合招标技术文件的要求,如有招标技术文件上采购不到的材料品牌需打报告请示确认,需要隐蔽的部位在隐蔽之前必须请项目监理部和业主进行验收,验收合格后方能隐蔽。
(供稿 摄影 余谦)
