锦江院区一期工程项目建设进展简讯 (八十三)

2017年6月12日至2017年6月18日施工进展情况如下:

一、进度完成情况:

(1)土建

1、污水处理池砌体施工完成100%。

(2)安装

1、医技楼1、2层风机房风管配管完成80%

2、医技楼一至五层风管保温补烂

3、医技楼五层水管保温完成60%;

4、住院楼 、四,五,六层风管保温完100%

5、住院楼无管井门管道保温工作;

6、地下室紫罗兰层CD区保温完90%;

7、紫罗兰层AB区保温完成90%;

8、地下室E区室内保温完成90%;

9、地下室吊柜安装;

10、地下室吊装区域风管安装。

11、地下室主机房管道安装;

12、医技楼四五层电气穿线完成90%;

13、医技楼根据最新版本图纸配合二装检查、调整改动配管及线盒;

14、医技楼电井电缆完成60%

15、医技楼一层至五层电缆接头完成30%

16、住院楼楼梯间应急穿线。

17、住院楼根据最新版本图纸配合二装检查、调整改动配管及线盒。

18、住院楼移交二装楼层的风机盘管穿线接线

19、住院楼电梯机房换气扇接电、照明点亮"

20、地下室住院楼地下室电气穿线完成40%;

21、地下室配电房等电位底盒安装

22、地下室紫罗兰层二装区域电气配管完成90%

23、医技楼井道阀门水表安装施工;

24、医技楼图纸增加点位安装施工

25、住院楼排水灌水试验清漏堵漏;

26、住院楼配合其他单位整改点位

27、地下室压力排水完成85%

28、西面总坪完成60%

(3)精装修

门诊:

木工:紫罗兰层石膏板全部完成。

    医疗街石膏板收口完成80%。

    二楼三楼护士站封板完成。

瓦工:紫罗兰层卫生间地砖完成30%。

    大理石地面防线完成。

    铝板一楼三楼封板全部完成。

    所有高隔骨架全部完成。

石材:窗台板人造石2楼3楼4楼全部完成

住院楼:

病房柜子14到12楼全部完成50%。

自流平15到6层。

石膏线全部完成。

电梯厅干挂石材9到11层完成。

插座全部完成。

(4)电梯

1、DT25/26/30/37号电梯完成50%

2、DT22/27/29/31号电梯施工完成80%

3、DT13/23/11/12电梯安装完成65%

(5)防水

1、12层卫生间第二道防水未完成;

2、医技楼西立面地下室顶板华西清理完成,第一道防水完成、第二道未完成;

3、紫罗兰层卫生间清理完成,防水完成95%;

4、住院楼水管井防水完成90%;

5、医技楼屋面吊篮配重位置,华西未清理完成,防水待施工;

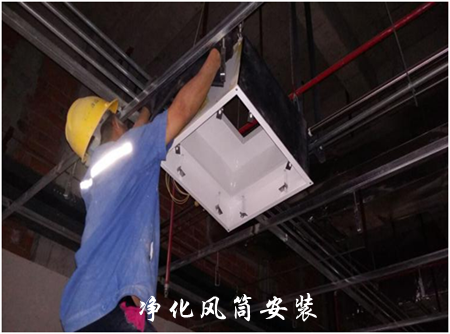

(6)净化装修

1、负一层:

急诊手术室      电解钢板安装   完成100%

强弱电电线电缆放线 完成40%

手术室柜体      完成100%

2、负一层:

门体安装  完成40%

强电电线电缆放线    完成100%

3、一层:

配液中心  风管吊装及保温       完成100%

无机预涂板吊顶(配液中心)   完成40%

空调水路  完成40%

门体安装  完成40%

空调水路  完成100%

4、三层:

IVF   电解钢板安装(手术室完成4间)    完成100%

电解钢板安装   完成40%

墙面装饰面层安装(辅房)      完成100%

墙面装饰面层安装(走道)      完成40%

门体安装  完成40%

电气系统及控制柜安装(辅房)       完成40%

空调水路  完成40%

无机预涂板吊顶(走道3)       完成40%

强弱电电线电缆放线 完成40%

手术室柜体安装(手术室)      完成40%

空调机组进场、安装 完成100%

无机预涂板吊顶(走道2)       完成100%

电气系统及控制柜安装(手术室)    完成100%

强弱电电线电缆放线)     完成100%

5、五层:

手术部     电解钢板安装(5间)除45、48号  完成100%

电解钢板安装(5间)除45号  完成40%

墙面装饰面层安装(38-42号手术室走道)      完成40%

墙面装饰面层安装(19-27号手术室走道)      完成100%

手术室柜体安装(9间)   完成100%

手术室柜体安装(11间) 完成40%

强弱电电线电缆放线 完成100%

强弱电电线电缆放线 完成40%

无机预涂板及铝扣板吊顶(45-48号手术室走道)    完成100%

门体安装(24间手术室手动门)      完成100%

电气系统及控制柜安装    完成100%

自流平施工(12间手术室及相邻走廊)    完成100%(未完成已加紧供货)

抗菌涂料(6号天井旁)   完成100%

空调水路  完成40%

自流平施工(12间手术室及相邻走廊)    完成40%

抗菌涂料(1号中庭旁)   完成40%

电气系统及控制柜安装     完成40%

门体安装(24间手术室及辅房手动门)    完成40%

无机预涂板及铝扣板吊顶(1-10号手术室走道)      完成40%

设备层风管吊装及保温      完成40%

空调水路  完成100%

6、四层   CCU&PICU

墙面装饰面层安装(玻璃隔断)       完成100%

强弱电电线电缆放线 完成40%

空调水路  完成40%

强弱电电线电缆放线 完成100%

空调水路  完成100%

无机预涂板吊顶(普通病房)   完成100%

电气系统及控制柜安装     完成100%

电气系统及控制柜安装     完成40%

无机预涂板吊顶(过道)  完成40%

门体安装  完成100%

空调机组进场、安装 完成100%

7、五层   ICU

墙面装饰面层安装(过道)      完成100%

强弱电电线电缆放线       完成100%

无机预涂板吊顶(开放性病房)       完成100%

强弱电电线电缆放线       完成40%

电气系统及控制柜安装     完成40%

无机预涂板吊顶(过道)  完成40%

空调水路  完成40%

电气系统及控制柜安装    完成100%

空调机组进场、安装 完成100%

8、十层   NICU

墙面装饰面层安装(5间病房) 完成100%

墙面装饰面层安装(5间病房) 完成40%

强弱电电线电缆放线     完成40%

强弱电电线电缆放线     完成100%

空调机组进场、安装     完成100%

给水施工        完成100%

无机预涂板吊顶(普通病房)   完成100%

无机预涂板吊顶(开放性病房)       完成40%

门体安装(5间病房自动门)    完成40%

电气系统及控制柜安装     完成40%

空调水路  完成40%

门体安装(5间病房自动门)    完成100%

9、住院楼

住院楼三层      设备带安装100%

住院楼十层      铜球阀焊接50%

1-15层    走廊、房间管道试压20%

10、门诊医技楼

门诊医技楼五层手术室

走廊管道制作安装90%

医技楼三层IVF 支架制作安装100%

医技楼三层IVF    走廊管道制作安装30%

地下室二层      走廊管道制作安装90%

(7)幕墙工程

1、医技楼

南立面及西立面收尾玻璃安装完成98%,吊篮未拆除;
2、天井
非防火卷帘立面收尾面层安装,吊篮拆除完成60%;

防火卷帘立面陶板龙骨安装及满焊,背板及挂件安装,陶板安装50%;

3、住院楼
收尾玻璃到场并安装完成收尾玻璃的80%

北立面1-6层背板及打胶完成、挂件安装完成60%,玻璃安装完成80%;

4、住院楼屋架龙骨氟碳漆完成85%,格栅安装完成60%,铝板安装60%

(8)防火卷帘、防火门、超大防火门

1-5层防火卷帘到场帘布挂完100%,调试完成100%,双轨双帘无人安装;

1、2#天井剩余提升门帘布未到场;

4、6#天井防火卷帘全部安装完成并调试完成;

圆穹顶2-4层提升门帘布调试完成、包厢安装完成,5层未完成;

净化区剩余5樘卷帘无人安装

(9)总平

1、人员及材料情况:东区铺装石材到场、屋面卵石到场

2、屋面石材完成100%、屋面卵石铺设

3、东区东侧碎石回填完成100%、东区顶板钢筋加强施工及水稳层施工

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现楼层上的收边收口及破坏的部分安装未派人处理,已督促华西及时进行整改,楼层内不允许车辆进入(主要是电瓶车),确保现场安全。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现幕墙住院楼屋面上的花架梁龙骨未与防雷网进行连接,梯步间位置的部分二次电气配管有裸露出墙面的现象(主要是消防、强弱电单位),紫罗兰层部分二次电气配管不符合规范要求,要求施工单位及时整改。安装单位需尽快清理地下室材料,为地坪施工提供施工条件。(供稿摄影 余谦)
