2017年9月11日至2017年9月17日施工进展情况如下:
一、进度完成情况:
(1)土建
1、现场收尾工作
(2)安装
1、医技楼屋面风管配管完成100%
2、医技楼配合二装接下支管
3、住院楼配合二装接下支管
4、住院楼随二装龙骨进度安装卫生间换气扇
5、住院楼机房保温完成85%
6、地下室紫罗兰层保温收边收口补烂
7、地下室E区室内保温收边收口;
8、医技楼插座安装完成90%;
9、根据最新版本图纸配合二装检查、调整改动配管及线盒;
10、医技楼一层至五层电缆接头完成100%
11、住院楼楼梯间应急穿线完成
12、住院楼根据最新版本图纸配合二装检查、调整改动配管及线盒。
13、住院楼移交二装楼层的风机盘管穿线接线
14、住院楼电梯机房换气扇接电、照明点亮
15、住院楼地下室电气穿线完成100%;
16、地下室配电房等电位底盒安装
17、医技楼井道阀门水表安装施工;
18、医技楼图纸增加点位安装施工
19、住院楼排水灌水试验清漏堵漏;
20、住院楼配合其他单位整改点位
21、地下室压力排水水泵安装完成100%
22、西面总坪完成86%
(3)精装修
门诊:
地下二层矿棉板烤漆龙骨施工。
装饰风口一楼完成百分之五十
一楼灯膜完成百分之三十
紫罗兰层风口加固完成
住院楼:
地下二层矿棉板烤漆龙骨施工
紫罗兰层风口加固完成
地下室墙面修补
(4)电梯
1、扶梯装饰完成30%。
(5)防水
1、14#楼梯南侧2、3层小屋面防水完成;
2、出地下室顶板22#楼梯屋面防水实施完成;
3、36#室外电梯小屋面防水修复完成;
4、污水处理池顶板及内壁防水施工完成(须华西清理完成);
5、屋面及地下室顶板漏水点再次排查及修复。
(6)净化装修
1、医技楼负一层
中心供应室 无机预涂板安装(完成50%)
中心供应室橡胶地板铺设(完成25%)
急诊手术室 橡胶地板铺设(完成50%)
2、三层IVF
自流平施工
空调水路(完成25%)
无机预涂板(完成25%)
强弱电电线电缆放线(完成25%)
3、医技楼五层
电解钢板安装(2间)除45号
无机预涂板及铝扣板吊顶(38-42号手术室走道)
空调水路(完成16%)
空调水路(完成20%)
设备层风管吊装及保温(完成16%)
橡胶地板铺设(完成25%)
电气系统及控制柜安装(完成16%)
自流平施工(12间手术室及相邻走廊)
地板胶铺设(12间手术室及相邻走廊)
4、住院楼四层 CCU&PICU
空调水路(完成40%) 完成100%
橡胶地板铺设 完成50%
灯具安装(25%) 完成80%
电气系统及控制柜安装(完成20%)完成100%
电气系统及控制柜安装(完成16%)完成100%
5、住院楼五层
橡胶地板铺设(完成25%)
电气系统及控制柜安装(完成16%)
灯具安装(25%)
电气系统及控制柜安装(完成16%)
空调水路(完成40%)
电气系统及控制柜安装(完成20%)
自流平施工(80%)
空调水路(完成30%)
6、住院楼十层 NICU
自流平施工完成(50)
强弱电电线电缆放线(完成20%)
PVC地板铺设(完成25%)
无机预涂板吊顶(走廊)
灯具安装(25%)
电气系统及控制柜安装(完成20%)
墙面装饰面层安装(5间病房)
电气系统及控制柜安装(完成20%)
门体安装(5间病房自动门)
空调水路(完成25%)
空调水路(完成25%)
电气系统及控制柜安装(完成20%)
空调水路(完成25%)
7、医技楼屋面 空调水路完成(50%)
屋面风管(70%)
地下室站房
空压机房 控制箱及桥架安装100%
负压机房 控制箱及桥架安装70%
9、住院楼管井 管井内网络线穿管60%
10、紫楼兰层 雾化室 新增设备带安装100%
11、医技楼一层 新增雾化室管道制作安装焊接20%
(7)幕墙工程
1、医技楼
医技楼补片玻璃及开启扇完成;
东区柴油发电机立面百叶安装完成;
东区廊架木塑板安装完成70%
制氧站、污水处理池外墙窗到场并开始安装;
23-25#出楼梯间出地下室顶板外立面装饰陶板完成100%;
锅炉房百叶安装完成;
密闭空间立面及锅炉房大踏步顶棚涂料完成100%;
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%;
北立面脚手架拆除全部完成;
住院楼雨棚玻璃安装完成100%
屋面女儿墙铝板打胶完成,暂时无法收尾铝板采取临时防水措施;
施工电梯位置陶板及玻璃安装完成;
3、屋面外墙涂料完成100%;
4、出屋面机房、楼梯间外墙窗、百叶到场并安装完成50%。
(8)防火卷帘、防火门、超大防火门
防盗卷帘安装完成100%
地下室防火卷帘开始安装,并完成50%;
防火门修复补漆完成、补货防火门到场并开始安装;;
紫罗兰层柴油发电机外立面隔音防火门、医技楼4层方穹顶东南VIP集中候诊超大防火门安装完成。
(9)总平
东区:车道出口施工
南区:水沟施工、土方回填及找平
西区:车道出口基层施工

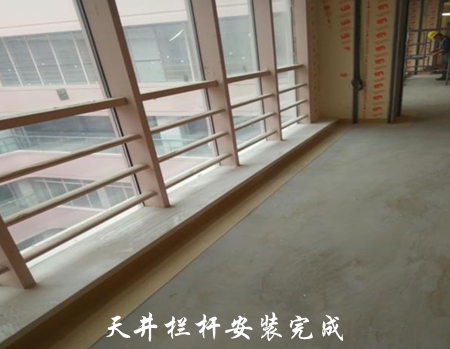

中庭:4、5、6、7号天井水沟及基础施工
二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现降温池基坑临边防护缺失,要求施工单位及时整改。
三、本周组织各参建单位对现场的施工质量作了全面检查,发现现场道路上挖机行驶所带泥巴未及时清理干净,地下室坡道上材料、建渣、垃圾、土方未清理干净,部分开关插座、弱电模块、消防手动报警按钮、声光报警等安装不规范,中心供应区域部分蒸汽管道下支架安装不规范(不垂直),要求施工单位派人及时整改。(供稿 摄影 余谦)
