锦江院区二期工程项目建设进展简讯 (九十三)

1、施工进度

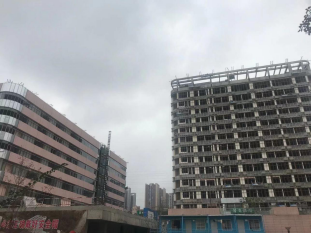

1)住院楼:2、8、13层抹灰完成;屋面砌体完成;10、11层地坪完成;设备基础浇筑完成;连廊屋面构造层施工完成90%;

2)后勤楼:收边收口

3)地下室:配电房回填完成100%;塔吊洞封闭完成;

2、设计进度

1)完成后勤楼一六七层修改出图

3、商务进度

1)报送11月产值

2)完成施工图预算

4、外联进度

无。

5、安全文明施工

1)检查1次,发现安全隐患8处,整改完8
