2018年12月10日至2018年12月16日施工进展情况如下:
一、上周完成情况
1、施工进度
1)临电、临水、综合应急预案、专项应急预案监理单位签审完毕;

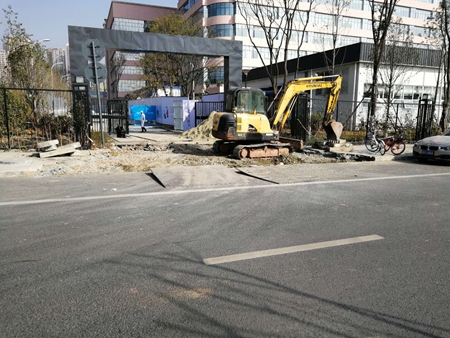

2)临时设施办公区、厕所板房及办公区吊顶安装完成;喷淋安装完毕;过水槽、冲洗设备基础混凝土浇筑完毕;
3)勘察现场工作已经全部完成,12月15日已出勘察报告,并已送审,预计12月18日出勘察评审意见。
4)深基坑支护图纸原计划12.12日完成评审,因对天然气管线位置于基坑护壁桩位置重叠提出意义,12.13我院约请了天然气公司对现场管线重新进行了探勘定位,相关图纸已经移交,预计12月17日出评审意见。
2、设计进度
1、12月11日针对住院楼7层(儿科肾脏病房)、8层(儿科血透及电生理科)、13楼(儿科骨髓移植和保护性隔离病房),与科室进行对接已完成;血透的水处理间和治疗室干湿库位置待科室明确意见后调整,目前科室还未回馈意见。纯水处理设备厂家和血液透析设备厂家提供书面的设备技术参数及相关需求给设计院,要求设备厂家尽快提供;
2、12月12日与后勤科对接厨房工艺内容,于12月14日按满足设计要求且尽量满足厨房工艺3、初设进度把控方面:
1)设计院于12月12日各专业根据总包内控第一节点进度提资进行审查,已完成;
2)各专项设计配合正在进行中,包括绿建,污水处理,净化等;纯水处理设备厂家和血液透析设备厂家提供书面的设备技术参数及相关需求
3、商务进度
正在办理省转市合同备案手续
4、外联进度
1)关于深基坑许可证办理,已到草市街建委,请办证老师查看资料准备情况,其中新增了基坑及土方施工方案也需要进行论证,出评审意见;这个目前已经完成了相关方案编制,审核完成即报送进行论证。
滞后原因分析及采取的主要措施
建委网站崩溃,监理单位的省转市报告不能打印出来;措施:12月14日已打印出来;
深基坑许可证办理表格需增加业主法定代表人签章;措施:计划12月17日到我院补盖章;
深基坑许可证办理新增土方开挖施工组织设计评审;措施:计划12月17日完成内部审核,12月18日报建科院,预计12月20日完成评审。
(供稿、摄影余谦)
