锦江院区一期工程项目建设进展简讯(三十八)

       2016年07月04日至2016年07月10日施工进展情况如下:

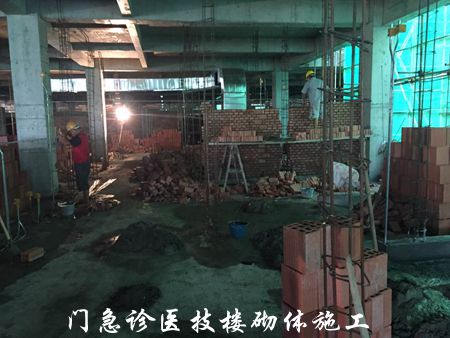

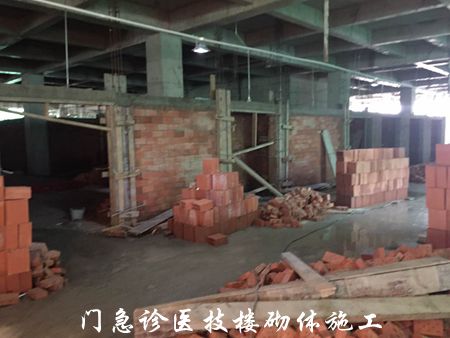

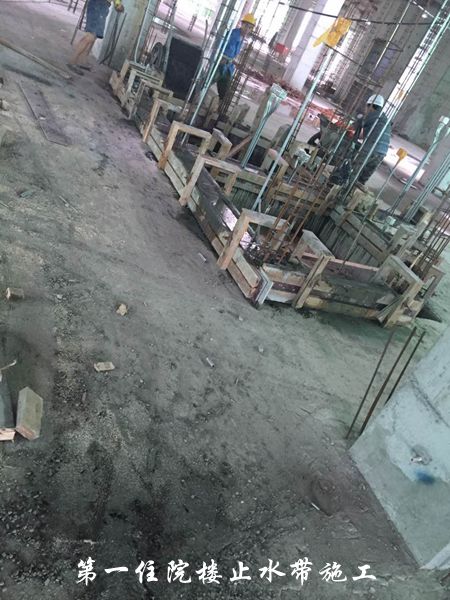

1.   门急诊医技楼砌体施工三层已完成,四层完成80%,五层完成10%,屋面层完成50%;第一住院楼砌体施工三层已完成,四层完成60%,五层完成10%;地下室负一层砌体砌筑完成40%。

2.   周二组织各参建单位对现场的安全文明施工作了全面检查,着重对防洪防汛作了专项检查,并对外脚手架及临边防护作了重点检查,检查中发现:外脚手架挑架首层硬防护不严密,水平兜网损坏,个别楼层洞口水平硬防护缺失,要求施工单位对以上现象限期整改。

3.   周四锦江区生态管委会对现场防洪防汛作了专项检查,管委会检查组人员对防洪防汛应急预案及相关资料进行了检查,对现场防洪防汛措施、设备、物资等作了巡查,并要求防洪防汛应急小组要落实专人负责,现场24小时安排人员巡查。

4.   周五组织各参见单位对现场的施工质量作了全面检查,着重对第一住院楼砌体施工进行了检查,检查中发现墙体拉结筋数量不足及设置不规范、并对植筋部位的强度进行了抽查,对检查出的问题要求施工单位及时整改,并复查了上周要求整改的部位,已整改到位。

(供稿 岳衡 陈静  摄影 岳衡)
